干挂石材节点施工工艺说明:
(1)所有骨架钢材需热镀锌处理。
(2)挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
(3)焊缝必须饱满牢固。
(4)钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。
(5)膨胀螺栓抗拔要求必须符合规范和设计要求。
(6)石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。
(7)不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。
(8)石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
(9)干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
(10)干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

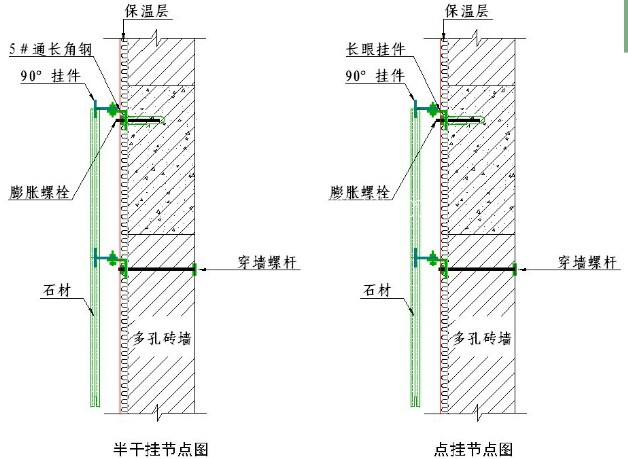

说明:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边;(2)槽钢离开硬性地面20~30mm。
说明:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。
