室内干挂石材如何施工?专业师傅告诉你答案!

2023-07-08 16:20 浏览:3444 评论:0 发布:139石材网
核心摘要:室内石材装修工程中,鉴于高度过高或设计造型限制等原因,常做干挂施工,以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。其优点在于:避免湿贴工艺出现的空鼓、开裂、脱落等现象,提高了建筑物的安全性和耐久性;避免湿贴工艺板面出现的泛白、变色等现象,有利于保持清洁美观;在一定程度上改善施工

室内石材装修工程中,鉴于高度过高或设计造型限制等原因,常做干挂施工,以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。

其优点在于:

避免湿贴工艺出现的空鼓、开裂、脱落等现象,提高了建筑物的安全性和耐久性;

避免湿贴工艺板面出现的泛白、变色等现象,有利于保持清洁美观;

在一定程度上改善施工人员的劳动条件,减轻了劳动强度,也有助于加快工程进度

室内干挂石材

室内干挂石材

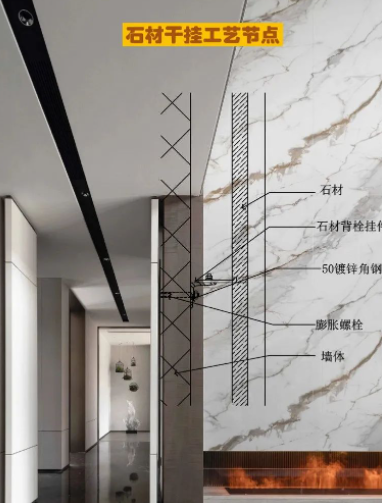

干挂石材施工流程

测量放线→材料准备→基层钢架龙骨制作安装→安装挂件→石材摆版→隐蔽验收→试装石材→调校固定→勾缝、打胶、清理→成品保护

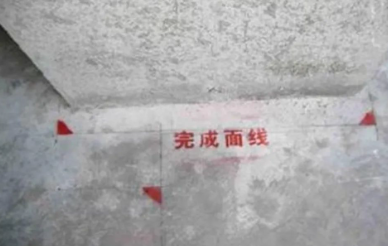

测量放样

室内干挂石材

钢架焊制

室内干挂石材

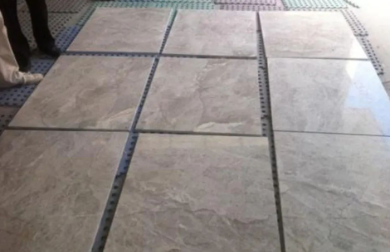

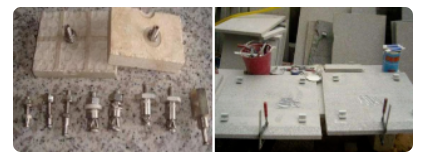

石材试拼

室内干挂石材

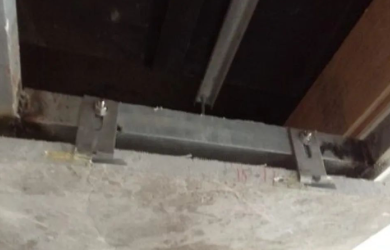

石材安装

室内干挂石材

调校固定

室内干挂石材

成品保护

室内干挂石材

干挂石材管控要点

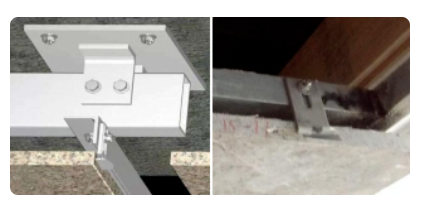

钢架制作

2500mm高以上墙体,竖向需采用8#槽钢,横向采用50mm×5mm型角钢,间距根据石材的横缝排版确定;2500mm高以内的墙体,竖向需采用5#槽钢,横向采用40mm×4mm型角钢,间距根据石材的横缝排版确定

挂点设置

石材长度大于800mm以上,每排不少于3个挂点,每块不少于6个挂点;石材长度小于800mm,每排不少于2个挂点,每块不少于4个挂点。

钢材要求

所有型钢规格符合国家标准,热镀锌处理,钢架焊接部位须满焊,焊接部位做防锈处理;不锈钢紧固件材质为304蝴蝶件,严禁使用焊制件。

注意点

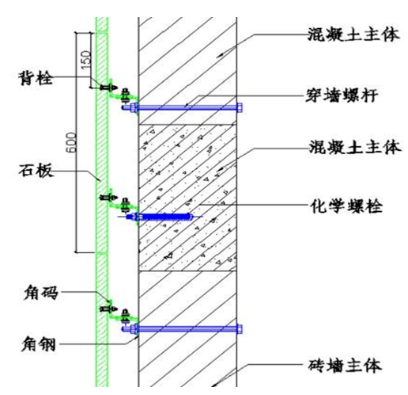

加气砌块及多孔砖墙,需在竖向主龙骨上增加预埋钢板穿墙螺栓连接;石材厚度小于25mm时,需采用背条加背栓工艺加固;固定时先用AB胶将干挂石材挂件与石材槽缝间作粘结固定,再用云石胶将石材与挂件连接部位固定。

室内干挂石材

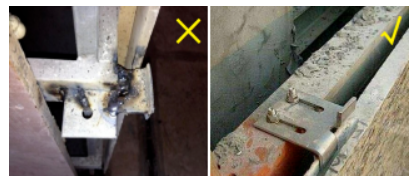

焊缝饱满,焊渣敲除后进行防锈处理

室内干挂石材

挂件采用成品蝴蝶件,严禁使用焊制件

室内干挂石材

室内干挂石材

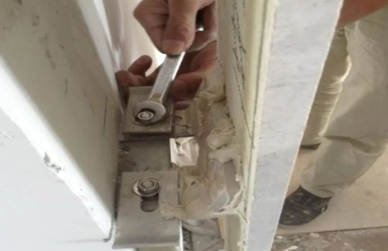

轻质墙体必须采用穿墙螺杆进行固定

室内干挂石材

室内干挂石材

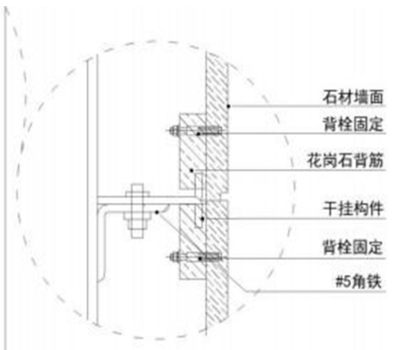

石材背栓工艺加固(厚度25mm以内)

室内干挂石材

石材切槽干挂工艺(厚度25mm以上)

室内干挂石材

▓ 版权声明 如涉及版权问题,请与我们联系予以删除!

(责任编辑:小编)
下一篇:

出口退税政策调整 近期石材贸易公司都赶着发货

上一篇:

极热天气又哪些要注意的,对石材有什么影响

打赏
免责声明
•
本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们stone139@qq.com

0相关评论
