客服热线:0595-86811139

淋浴房石材施工工艺及通病防范说明

2023-05-26 11:48 浏览:4119 评论:0 发布:139石材网
核心摘要:淋浴房石材施工工艺主要包括以下几个步骤:材料准备:首先需要准备好所需的石材材料,包括墙地砖、门窗石材等。基础处理:在进行淋浴房石材施工前,需要对基础进行处理,确保基础平整、牢固。同时,需要根据实际情况选择合适的防水材料和防水工艺进行防水处理。石材加工:根据淋浴房设计图纸,对石材进行加工,包括切割、打

淋浴房石材施工工艺主要包括以下几个步骤:


材料准备:首先需要准备好所需的石材材料,包括墙地砖、门窗石材等。


基础处理:在进行淋浴房石材施工前,需要对基础进行处理,确保基础平整、牢固。同时,需要根据实际情况选择合适的防水材料和防水工艺进行防水处理。


石材加工:根据淋浴房设计图纸,对石材进行加工,包括切割、打磨、开孔等,确保石材尺寸精准、表面光滑。


石材铺贴:将加工好的石材铺贴在淋浴房内,需要注意石材之间的缝隙要均匀、美观,并且要注意石材与基础之间的粘结牢固。


竣工验收:淋浴房石材施工完成后,需要进行竣工验收,检查石材铺贴质量、防水效果等,确保施工质量符合要求。


以上是淋浴房石材施工的主要步骤,需要专业的石材施工人员进行操作,以确保施工质量和效果。


淋浴房石材施工工艺及通病防范说明



工法原理:


淋浴房具有冲水量大而出水较为分散的特性,可能沿着玻璃屏的缝隙、裙边下口地漏边沿、地砖缝隙、淋浴房墙体等部位向下层渗漏或向同层的相邻房间进行渗漏,具体表现在以下三个方面:


1. 按原来的工序,淋浴房裙边设置在地砖面层上,同时采用干硬性水泥砂浆贴贴地砖,不是很密实,容易出现空鼓,从而出现淋浴房在地漏来不及排水时,水从地砖缝中渗下沿空鼓层进入淋浴房外侧,积水或从地砖 缝中冒出,或一直向室内方向渗,沿门框水份在毛细作用下上升,导致门框及室内地板、家具的变色;


2. 原来墙体不做防水,对于砌块填充墙体,在长期的喷淋作用下,水份极有可能从灰缝中渗透到墙体的反面,导致墙体出汗,长时间墙面就会发霉、脱皮;


3. 淋浴房地面坡向与卫生间整体保持一致,使得淋浴房地漏形同虚设,长 2 时间积水,如果地漏处预留洞封堵不密实,那积水就会沿着渗漏点渗至 下层住户家中。本工法就是针对这三个方面的各个可能渗漏的环节制定专项防渗措施,并制定专门的质量验收程序,通过防排结合的原则,从根本上解决渗漏问题;




工艺流程:

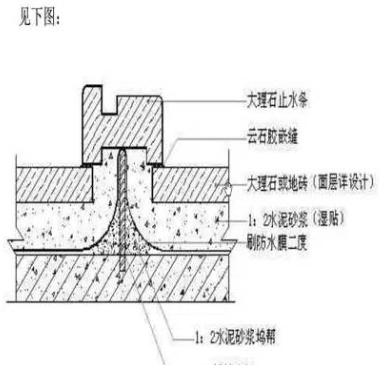

预留洞两次封堵→24 小时盛水试验验收、整改→墙地面防水层施 工→验收、整改→裙边下部止水钢片施工→裙边大理石→找平层施工→二次盛水→地面铺贴→地面嵌缝→玻璃安装打胶→淋水试验→验收、整改




工艺要点 :


1) 对板面预留洞位置用C20 以上细石砼,加少量防水剂,分两次填实,人 工振捣密实,按要求进行3 天以上的养护;


 2) 对地面进行裂缝检查,如发现0.2MM宽以上的裂缝应采用切缝用环氧胶 泥进行填嵌,如小于0.2MM的裂缝,则在防水施工时进行附加层施工;


3) 然后对淋浴房位置筑坝拦水进行 24 小时盛水试验,盛水深度不小于50MM;


4) 盛水试验后,对应对下层天面进行检查,如有湿渍,地面上应对该部位 施工防水附加层;5) 放出淋浴房边线,做整体防水,墙面翻高 1800MM,采用复合高分子防 水涂料,第一道采用渗透结晶型材料,堵住结构层的细裂缝和毛细孔道, 第二道采用柔韧型涂膜,在整个墙面形成密闭的防水层;


6) 在淋浴房下口设置止水钢片,高度同装饰地面厚度,用膨胀螺栓固定牢 固,用1:2.5 水泥砂浆,粉成圆弧泛水,然后在泛水上设置防水附加层;


7) 铺贴淋浴房裙边,裙边上口为光面,下口为毛面,裙边插至止水片顶面, 和淋浴房外侧地面大理石贴紧,与地面用水泥砂浆固定牢;


8) 淋浴房内施工找平层,找平层有一定强度后,将地漏堵住,在找平层上 进行盛水试验收,盛水深度不小于80MM,盛水不少于4 天,如发现水 从淋浴房外出大理石缝里渗出,则应进行返工处理,将找找平层凿除, 对防水节点进行加强;

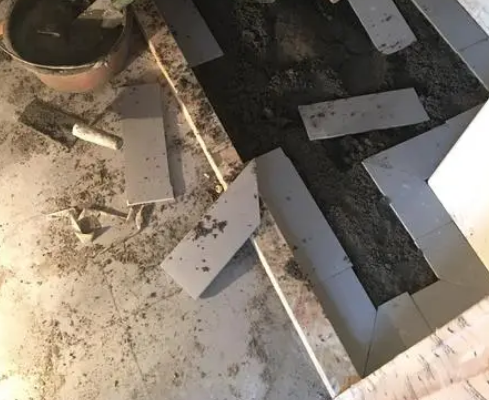

9) 最后铺贴淋浴房石材,采用专门的粘结剂进行粘贴,用刮板将砖背 面满涂,厚度在 8MM 左右,用锯齿形刮板刮过后,粘贴在已具备条件 的基层上,用皮锺敲实,确保粘贴密实,粘贴时要使用十字形定位器, 确保留缝顺直;


10) 石材嵌缝采用专用嵌缝剂,确保嵌缝密实,地面与淋浴房裙边之间的接缝处应打好硅胶;11) 玻璃与大理石裙边之间用大理石胶固定,除连接件处外,接缝处用硅硐 胶进行嵌缝;







图纸节点及施工规范


工艺一:淋浴房石材铺贴施工工艺


工艺标准说明

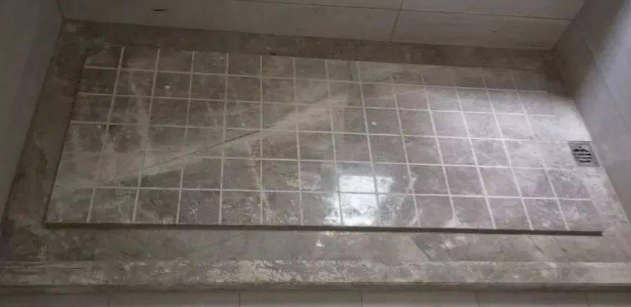

淋浴房墙地面石材铺贴前,各面防水施工高度、质量必须符合要求,石材铺贴采用湿贴施工工艺,石材铺贴完成后,待过了养护期,做地面蓄水试验。

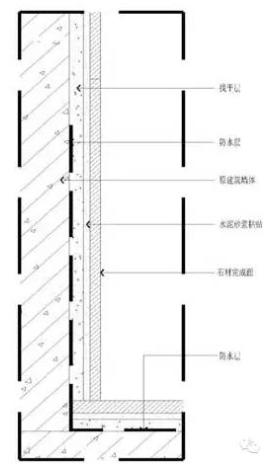

工艺二:止水带施工工艺



质量要求


1、每次盛水试验都应该有记录,并报监理验收,直至满足要求后,方可进 入下道工序的施工;


2、粘贴大理石的粘结剂要有稳定性、与板相容性、粘结强度指标 的复试报告,同时应具有相关质量证明文件;


3、圆弧泛水一定要与地砖粘贴牢固,不得在底部或侧边有裂缝;


4、盛水后未满足要求的应进行整改,并应进行再次盛水试验收,合格后方可进行下一道工序;


5、淋浴房地漏四周密封胶必须封闭密实,石材嵌缝应密实;


6、淋浴房的石材应与卫生间其它位置分开铺贴,单独坡向淋浴房地漏,坡度不小于2%,地漏周围不小于5%;


7、淋浴房按标准进行喷淋试验中渗漏量不大于0.05L;






重点通病防范说明


天然石材在铺贴前应进行对色、拼花并试拼、编号、并采取防护背涂措施,避免出现污损、泛碱等现象;铺贴前应根据设计要求确定结合层砂浆厚度,拉十字线控制其厚度和地砖(含石材)表面平整度;结合层砂浆厚度高出实铺厚度2~3mm;石材铺贴时应保持水平,用橡皮锤轻击,使其与砂浆粘结紧密,同时调整其表面平整度及缝宽;铺贴后应及时清理表面,24小时后方可用填缝剂嵌缝。


来源:建筑工程各岗位交流群英会   文/小叶


下一篇:

出口退税政策调整 近期石材贸易公司都赶着发货

上一篇:

成功要诀握在手,石材企业在激烈竞争中脱颖而出

打赏
免责声明
•
本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们stone139@qq.com

0相关评论
