石材家装中的量尺寸下单和加工送货时间节点和周期介绍

2021-08-21 11:09 浏览:17937 评论:0 发布:139石材网
核心摘要:关于家装石材复尺下单的时间节点和供货周期在前期的材料选购完成后,在装修过程中石材的复尺下单的时间节点和加工送货周期具体是多少呢?门槛石1. 门槛石门槛石一般是在客餐厅等公共区域的地面瓷砖铺贴完成之后就需要及时的量尺下单,且需要尽快地送至现场以保证后续的瓷砖的铺贴。门槛石一般复尺下单后2-3天就需要送至现场

关于家装石材复尺下单的时间节点和供货周期


石材家装中的量尺寸下单和加工送货时间节点和周期介绍


在前期的材料选购完成后,在装修过程中石材的复尺下单的时间节点和加工送货周期具体是多少呢?

石材家装中的量尺寸下单和加工送货时间节点和周期介绍

门槛石

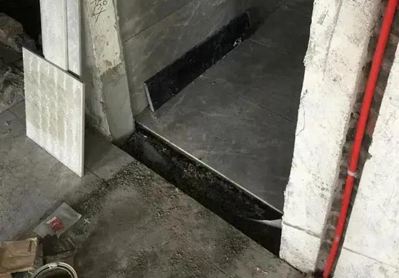

1. 门槛石





门槛石一般是在客餐厅等公共区域的地面瓷砖铺贴完成之后就需要及时的量尺下单,且需要尽快地送至现场以保证后续的瓷砖的铺贴。门槛石一般复尺下单后2-3天就需要送至现场由泥工安装。

图片窗台石



2. 窗台石


石材家装中的量尺寸下单和加工送货时间节点和周期介绍



窗台石需要在保证室内所有需要做窗台石的窗户位置的窗框安装完成和所涉及的地面瓷砖铺贴完成之后进行复尺下单,且需要在墙面进行腻子施工期间或之前安装完成。


窗台石一般复尺下单一周内送货,由现场泥工或专业的石材安装师傅安装。

石材家装中的量尺寸下单和加工送货时间节点和周期介绍

电视墙

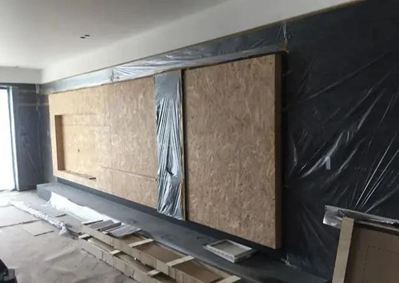

3. 电视墙或墙面造型



电视墙或墙面造型的石材一般需要等地面铺贴完成,吊顶完成,且木工基础做好之后复尺下单,且石材部分应与墙面其余相关的材料商家对接安装顺序和收口方式。电视墙或墙面造型一般复尺下单后25天内送货,一般由专业的石材安装师傅安装。

石材家装中的量尺寸下单和加工送货时间节点和周期介绍

淋浴间地面

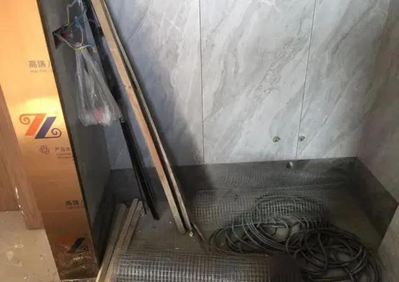

4. 淋浴间地面





淋浴间地面需要卫生间的墙地面瓷砖铺贴完成之后复尺下单,只需要在安装淋浴间玻璃隔断之前送货安装即可。淋浴间地面石材一般复尺下单后25天内送货,由现场泥工或专业的石材安装师傅安装。

图片洗手台


石材家装中的量尺寸下单和加工送货时间节点和周期介绍

5. 洗手台



洗手台如果是无吊柜式的需要等其所在的墙面瓷砖铺贴完成之后就可复尺下单,如果是有吊柜式的需要等吊柜安装完成之后再复尺下单,只需要在安装卫浴之前安装完成即可。洗手台一般复尺下单后25天内送货,一般由专业的石材安装师傅安装。

石材家装中的量尺寸下单和加工送货时间节点和周期介绍

楼梯

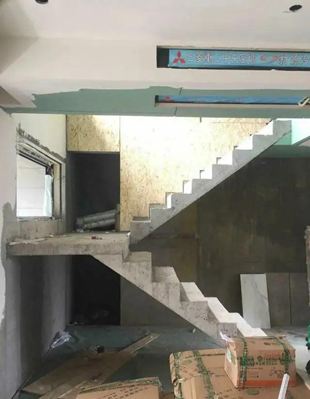

6. 楼梯



楼梯石材需要在楼梯做连接的两层楼层的地面瓷砖铺贴完成,涉及到的玻璃栏杆基础或墙面造型基础做好之后就可以复尺下单,需要在墙面腻子第一次底灰完成之前安装完成。楼梯石材一般复尺下单25天内送货,一般由专业的石材安装师傅安装。

石材家装中的量尺寸下单和加工送货时间节点和周期介绍


阳台屋面花岗石

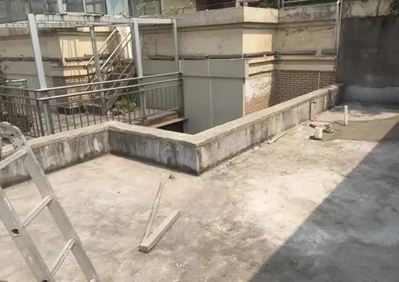

7. 阳台屋面地面花岗石





阳台地面花岗石可以在阳台地面区域划分完成后复尺下单,需要在阳台地面防水完成之后经行安装。阳台地面花岗石一般复尺下单后25天内送货,由现场泥工或专业的石材安装师傅安装。


以上所介绍的就是我们一般家装所常涉及的关于石材的部分的复尺下单的时间节点和供货周期,一般门槛石是要求时间最紧迫的,其余的部分只要不影响下一道工序就都没问题。
