给石材同行分享一组超五星酒店的面层材料交底,在石材、硬包,还有木饰面的安装过程中我们总结了很多细节不规范的地方,拿出来和大家一起分享和探讨。
先来看看超五星酒店互检过程实景效果:
下面是面层安装交底的细节:
01石材安装模块

1.1 场地空间有限无法实现面积石材预排,出现的石材纹路对不上的情况

大板纹路对不上△
我们的经验:
在石材大面积上墙之前首先要对整面墙的石材开箱现场对照排版,如场地不允许大面积排版则需要跟工人交底要有预判意识去扣挂石材,杜绝等石材全上墙了才发现大面积纹路不对接错乱现象。
1.2 天花反挂石材
我们的经验:
① 板面石材超过1.2米都需背面备方通及角铁处理。
② 刚挂件与天花钢架接触处应上螺丝然后满焊处理。
③ 石材宽度超过400须双排挂件固定,如按1.2米一块石材固定需按3点双排计算挂点。

1.3 石材干挂构件

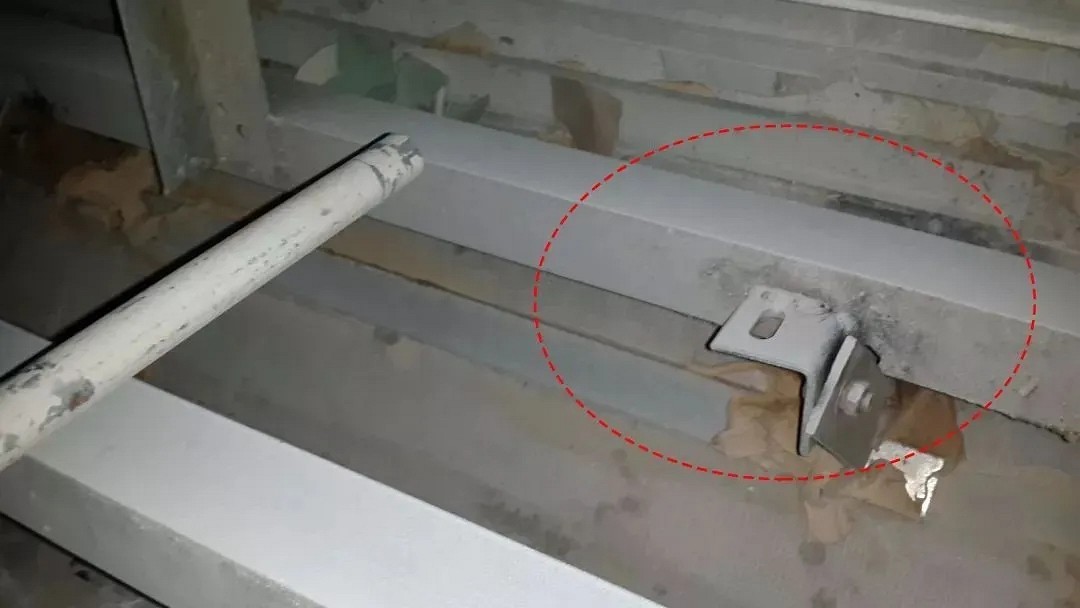

图一△ 图二△
我们的经验:
所有刚挂石材必须加钢构件,刚结构挂件与石材接触处石材开槽处挂件须延伸石材里(如图二)。
1.4 石材拼接
我们的经验:
石材与石材之间拼接安装时必须用红外仪器做垂直水平辅助安装,如是因石材本身原因必须通知负责人,根据情况决定是否返厂。
1.5 石材背景开机电点位

在石材线条中间开机电空位,大忌△
我们的经验:
所有石材与机电底盒须在石材面层开孔必须经过相关负责人确定后方能开孔,不能麻木的根据现场底盒位置随意施工,如图上。
1.6 石材与天花接缝
我们的经验:
石材与天花接触处须做美纹纸处理保护以避免二次维修造成的不必要浪费,如图上。
1.7 石材打磨

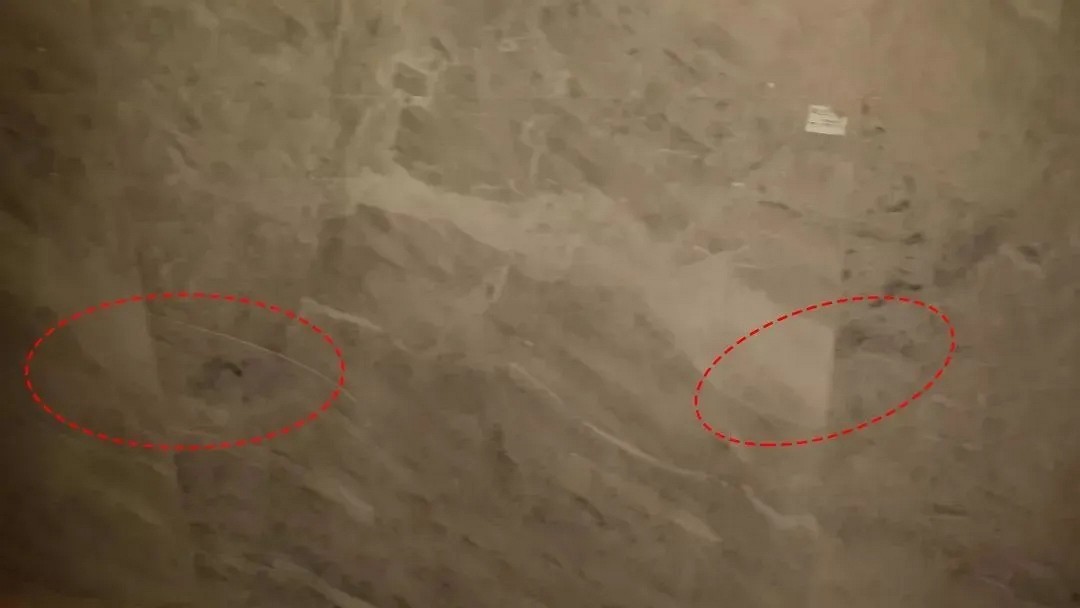

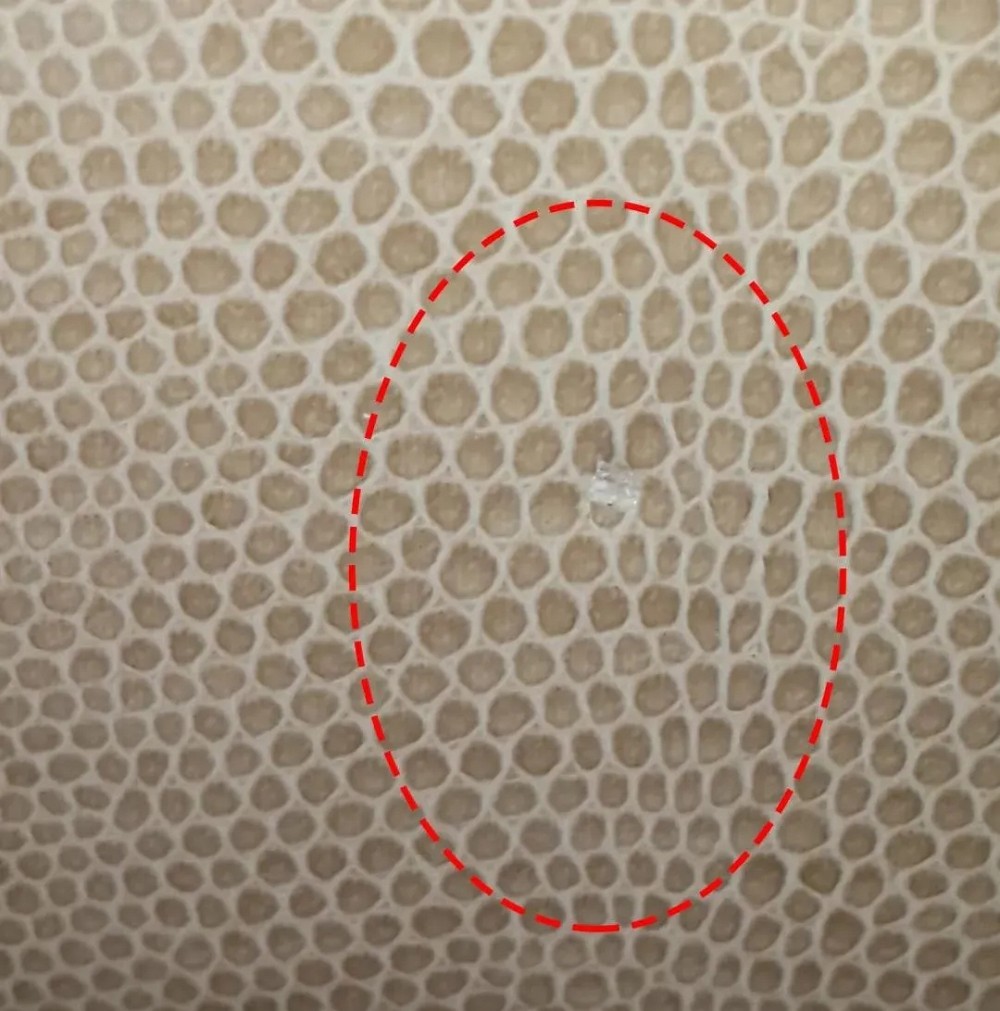

石材出现破损处△
我们的经验:
在进行精修石材与石材搭接处理时,必须用到水磨机进行打磨处理,杜绝出现伤疤效应。
1.8 石材阳角安装不锈钢

石材外边明显阳角偏离90°△
我们的经验:
在进行石材精修施工时石材阳角安装不锈钢处须优先进行处理必须保证不锈钢安装外边处呈90度垂直线。
02扪皮安装模块

2.1 硬包产生空鼓现象
我们的经验:
在进行硬包作业时,首先对硬包几层板表面进行平整度处理、扪皮布时必须用白乳胶进行满涂处理不能出现下图所示;出现脱胶空鼓现象,四周用万能胶涂刷包边处理。
2.2 硬包基层板处理
我们的经验:
在进行扪皮/布基层板处理时必须保证基层板不破角不断裂现象,如果出现,需要根据图纸做好磨边处理,板与板之间做到垂直在一条线上。

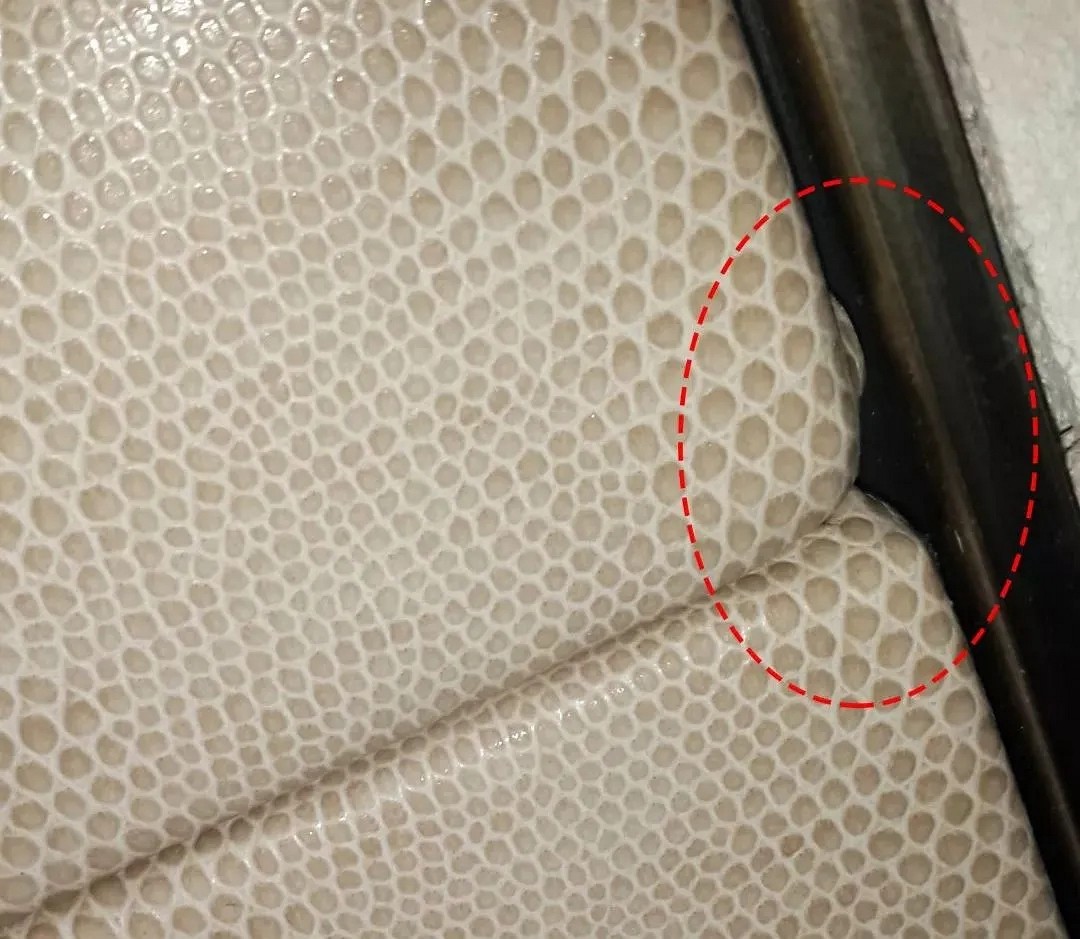

2.3 硬包上留下钉眼

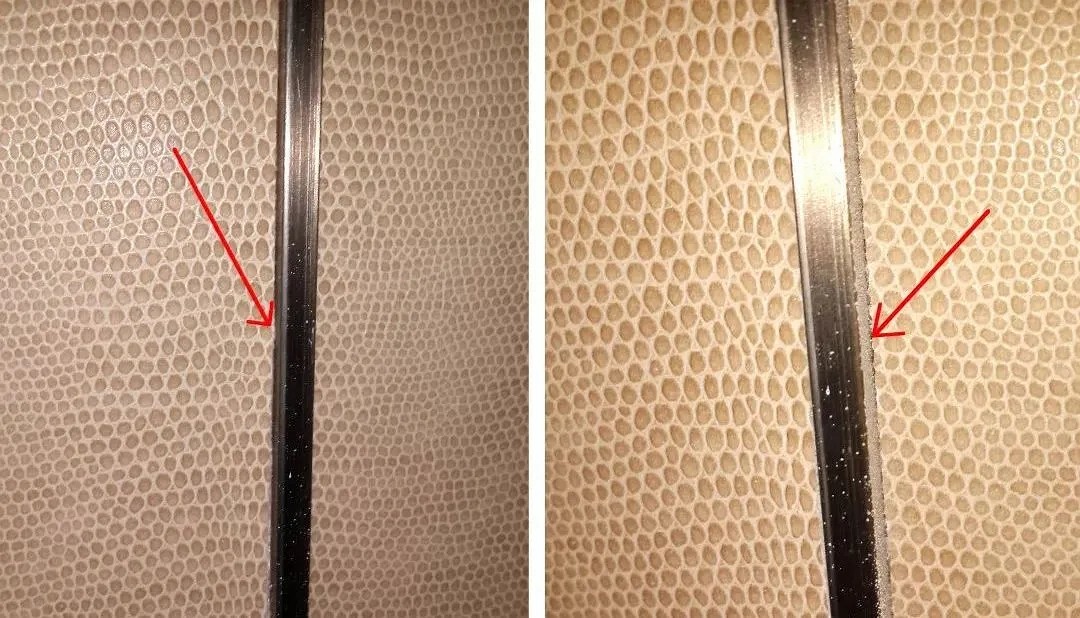

使用枪钉固定留下的痕迹△
我们的经验:
扪皮/布处理时必须杜绝皮布面层上使用枪钉固定,如特殊情况用到,最好在斜边固定时候用。
2.4 硬包与不锈钢收不了边
我们的经验:
在扪皮/布,不锈钢先行施工时,应考虑到成品后的皮布完成面厚度问题,做到固定要牢靠维修要方便原则进行安装,进行扪皮布处理时要注意皮与皮之间不锈钢的平整度,杜绝出现一边挤一边现象出现。
2.5 硬包基层板不平整
我们的经验:
在不锈钢与扪皮配合安装时不锈钢线条应做到竖平横直原则,如基层板面平整度超出正常合理范围外需通知扪皮布班组对基层板进行有效修整,保证扪皮布施工完后与不锈钢线条平整度在一条直线上。
03木饰面安装模块
3.1 每个区域相对应的木饰面堆放地方必须选择干燥,地面平整无杂物,应预先考虑堆放区域雨天是否会出现积水等现象

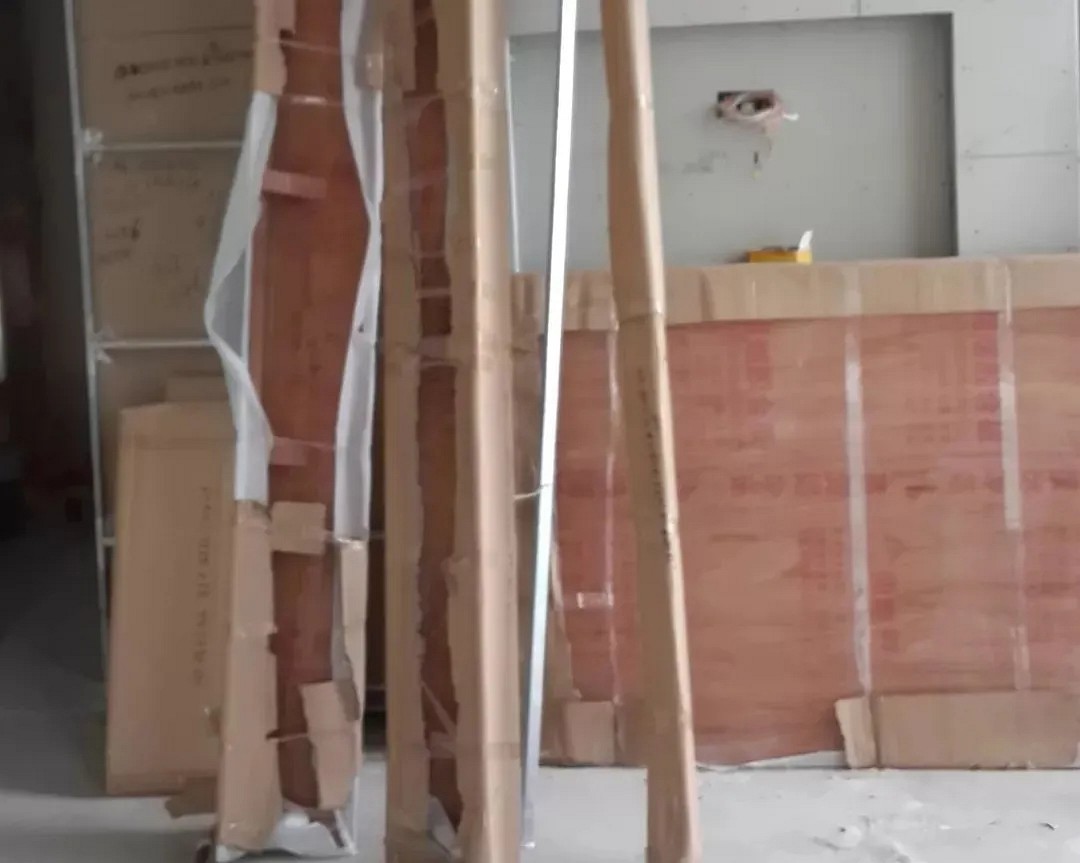

3.2 造型柜之类木饰面堆放应按安装图上所示方向靠墙摆放杜绝图一所示随意摆放
造型柜摆放不符合要求△
3.3 平板之类木饰面摆放按接触面最大面靠墙斜放。斜度不应过大,物件积压不能过多

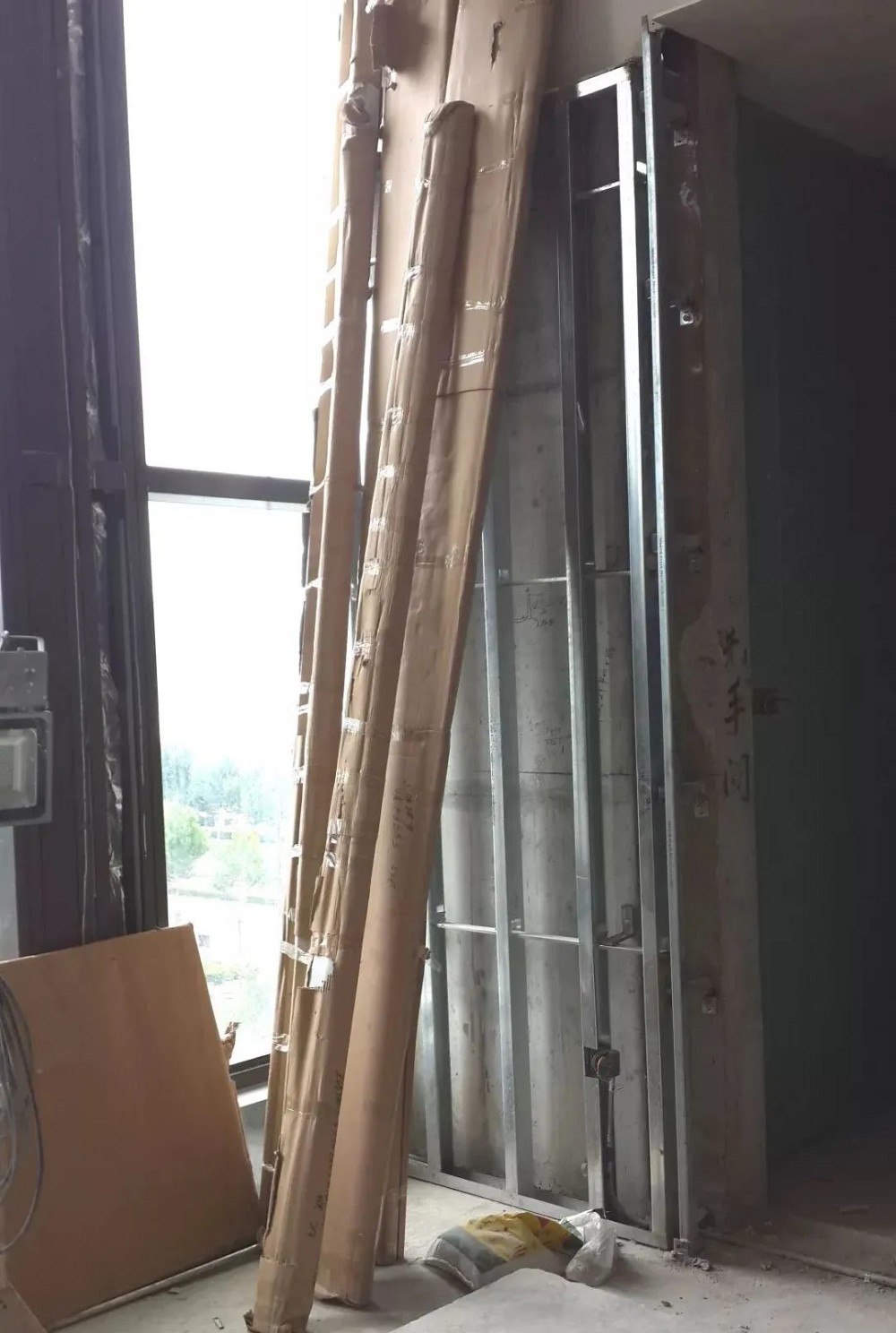

3.4 线条之类木饰面杜绝倒墙靠放应按接触面最大面靠墙斜放或平放
线条类木饰面应该斜放或横放△
木饰面安装要求,我们的经验:
① 木饰面安装时挂条须采用阻燃夹板或者玻镁板杜绝使用密度板。
② 木饰面安装上墙采用斜挂及平挂施工工艺,基层粘贴胶水杜绝使用泡沫胶,均使用AB胶。
③ 木饰面见光面禁止出现抢钉抢眼,边角如需做保护须用美纹纸,拒绝其它一切胶带胶布保护。
④ 高光及钢琴面层木饰面如现场出现尺寸偏差须第一时间通知项目部负责人,不允许私自切割。
PS:下面和大家分享一个好用的技术交底表模板,希望能实在的帮到大家。
