客服热线:0595-86811139

【新筑课堂】解析墙面干挂石材施工控制要点

2020-05-12 08:57 浏览:33974 评论:0 发布:139石材网
核心摘要:石材作为装饰工程占比相对较大的主材,其安装质量的好坏直接影响着装饰工程的最终效果。常规的石材安装工艺分为湿贴、干挂以及湿挂,干粘、干挂石材根据固定方式的不同常见的有开槽式和背栓式开槽式▲背栓式▲背栓预埋示意▲干挂施工相对传统的湿作业施工,其优越性主要体现在:1、能避免因湿贴而容易导致的面层石材返碱、变

石材作为装饰工程占比相对较大的主材,其安装质量的好坏直接影响着装饰工程的最终效果。常规的石材安装工艺分为湿贴、干挂以及湿挂,干粘、干挂石材根据固定方式的不同常见的有开槽式和背栓式

开槽式▲

背栓式▲

背栓预埋示意▲

干挂施工相对传统的湿作业施工,其优越性主要体现在:

1、能避免因湿贴而容易导致的面层石材返碱、变色等病变;

2、施工速度相对快,受环境因素影响小,能节约工期;

3、能避免因粘结层粘结不牢导致的空鼓脱落;

4、内部空腔结构,能减轻结构的整体承载。

1、石材脱落案例分析

干挂石材工艺在当前装饰工程中的应用已经很普遍,稍微高档一点的酒店、办公楼等公建都会涉及,虽然安装工艺相对已经很成熟,但在施工过程中我们还是发现了诸多干挂石材相关的质量问题。

干挂石材出现脱落▲

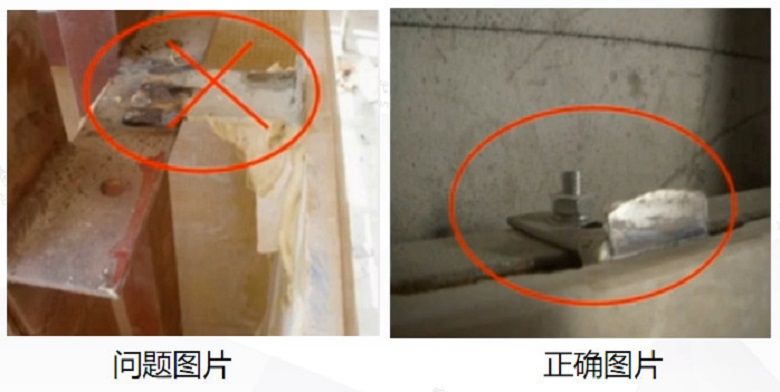

挂点AB胶与石材整体脱离▲

原因分析:

1、干挂石材厚度不足“脱落板块厚度16mm,业主设计为保证纹理效果,挑选成品板厚度误差较大),虽然背面用150mm x 50mm岗石背条加固。但由于石材背面背胶层粘结力差,导致背条连同背胶层从石材背面剥落;

2、墙面石材深化排版干挂石材幅面尺寸较大(1350mm x 1050mm),石材侧边未开槽挂码件,而采用了干粘码件后粘结背条的方法,上下两排各3个挂点支撑,上下排挂点间距过大(超过700mm),石材中间未增加挂点导致单点受力较大;

3、干挂石材为葡萄牙米黄(石灰石),材质疏松,易粉化、剥离、开裂,与石材背胶粘结强度差;

4、项目施工过程中有技术交底文件,但属于套用常规项目交底内容,未根据本项目特征针对性的交底,施工班组凭以往经验施工;

控制要点:

1、墙、柱面石材施工可根据设计效果和使用部位。选择干挂法、干粘法和湿贴法;

当石材板材单件重量大于40kg或单块板材面积超过1㎡或室内建筑高度大于3.5m时,墙、柱面应设计成干挂法,采用短槽式、背槽式或背栓方式;现场开槽或开孔部位补刷同种石材防护剂;注意:干挂板材的单块面积不应大于1.5㎡

2、墙、柱面石材设计为采用干挂法安装方式时,石材厚度应符合下列规定:

(1)细面天然石材厚度不应小于20mm,粗面天然石材厚度不应小于23mm;

(2)中密度石灰石或石英砂岩板厚度不应小于25mm;

(3)人造石材厚度不应小于18mm。

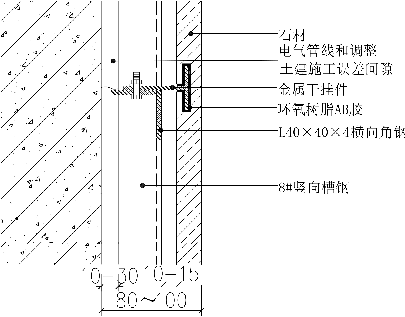

3、短槽式(右图)干挂槽口应平行于石材面板,两边剩余石材的净厚度不宜小于7mm。挂件中心间距不应大于700mm,挂件距板端距离100mm~150mm;

4、背槽式(右图)干挂槽口应垂直于石材面板背面,槽口长宜为挂件宽度的1.5-2倍,宽宜为挂件厚度加2mm,深度不应大于石材面板厚度的2/3,但不应小于10mm;

5、背栓式干挂孔应垂直于石材面板背面,孔径和扩孔部分的尺寸应与背栓尺寸(直径应大于6mm)相匹配,孔深不应大于石材面板厚度的2/3,但不应小于7mm ;

6、石材干挂必须使用环氧干挂AB胶(严格按照1:1比例进行配比施工),云石胶只能作为临时固定。冬季施工AB胶时,需要对材料进行预热处理,提前预热至25-35℃,预热时必须采用热水浴(即将包装桶浸入热水中)加热,不得使用电炉、明火、灯具等高温方式加热;

7、钢骨架宜采用Q235普通碳素钢型材,有特殊需要时可采用不锈钢型材,钢立柱宜采用槽钢,横向钢架宜采用不小于40mmx40mmx4mm角钢;

8、湿区干挂件使用304不锈钢,沿海地区干挂件使用316不锈钢,不锈钢干挂件璧厚不应小于3mm,宽度不应小于40mm ;

2、干挂石材常见通病及预控

2.1 墙面钢架预埋件固定不牢

问题分析:预埋件固定位置离墙角过近,膨胀螺栓直接打在墙体抹灰层上导致墙角破坏。

预防措施:提前检查墙体抹灰层厚度,遇到墙体阳角处。施工员需注意交底要求预埋件边缘距离墙角保持一定的距离。

2.2 墙面钢架焊接不符合规范

问题分析:项目交底不到位,钢架点焊,未满焊,焊渣未清理,未刷防锈漆。

预防措施:施工前对班组详细交底,钢架焊接应先点焊再满焊,防止变形,刷防锈漆前焊渣需清理干净,抢工项目禁止满焊结束立刻涂刷防锈漆,需冷却后再涂刷,不得漏刷。

2.3 墙面开槽直接预埋挂件,无钢架基层

问题分析:施工班组偷工减料,违规施工,项目部监管不严或过度经营默认班组做法。

预防措施:严令禁止此类施工方案,项目部加大监管力度,严格按照规范施工,杜绝隐患。

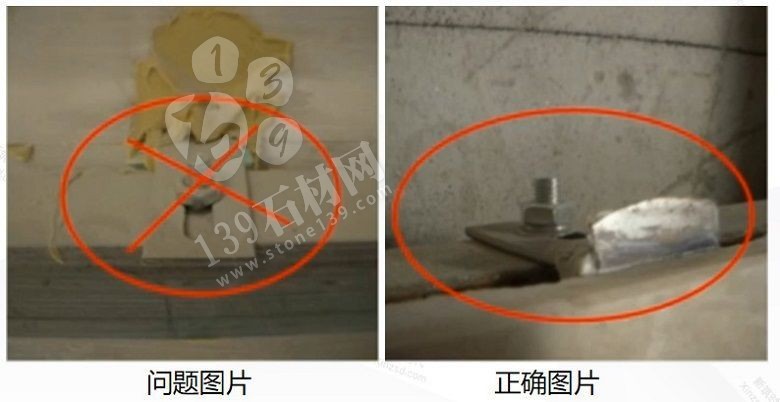

2.4 干挂件使用云石胶固定

问题分析:项目部监管不严,未及时交底,施工班组抢进度,云石胶脆性后期易脱落。

预防措施:使用AB胶安装固定石材,严格控制1:1配比,云石胶仅作为临时固定用。

2.5 干挂件与钢架焊接固定

问题分析:施工现场缺乏管控,挂件焊接固定降低其承载强度,易失稳脱落。

预防措施:挂件与钢架必须使用螺栓连接,同时配垫片及弹簧垫圈。

2.6 挂件安装未加弹簧垫圈

问题分析:干挂件仅用螺帽固定易导致挂件固定不牢,影响板面变形。

预防措施:挂件与钢架必须使用螺栓连接,同时配垫片及弹簧垫圈。

2.7 湿区干挂件锈蚀

问题分析:干挂件一般由石材安装班组采购,为节省成本,班组采购非标产品。

预防措施:禁止使用焊接型非标挂件,湿区干挂件必须使用304不锈钢,沿海地区干挂件使用316不锈钢

3、干挂石材施工质量控制要点

1、弹线放样要正、水平准确,钢架基层横向角钢定位注意比墙面石材排版横缝低5mm(考虑挂件及垫片厚度);

2、排版分割前需了解石材大板规格,尽可能调整方案减少损耗,单块板幅不宜过大;

3、干挂墙面高度超过6m时,应使用化学螺栓固定钢架基层;

4、干挂基层钢架所有焊接处应满焊饱满连接,焊渣清理后涂刷防锈漆2遍,避免漏刷;

5、钢架基层竖梁与结构连接应牢固,干挂配件、粘结材料需符合设计要求;

6、基层钢架膨胀螺拴固定后需进行拉拔试验,干挂件需进行抗扭曲试验;

7、石材安装前必须按编号进行预排板,发侧问题及时处理;

8、对于平整度无法保证的面层石材板面需适当留工艺缝,避免密拼安装;

9、石材挂点部位背网需铲除,墙面设计为砂岩类石材时,要注明表面作透气式防污处理,砂岩类石材工艺缝表面尽量避免用胶填缝修复处理。

10、挂件的长度规格从50mm-120mm不等,需根据设计完成面合理选择相应规格。

来源: 新筑课堂

(责任编辑:小编)
下一篇:

出口退税政策调整 近期石材贸易公司都赶着发货

上一篇:

什么是岩板?岩板可用在什么空间?岩板怎样搭配好看?

打赏
免责声明
•
本文仅代表作者个人观点,本站未对其内容进行核实,请读者仅做参考,如若文中涉及有违公德、触犯法律的内容,一经发现,立即删除,作者需自行承担相应责任。涉及到版权或其他问题,请及时联系我们stone139@qq.com

0相关评论
